子課題の「初期見積もり」フィールドの設定を変更しようとしたユーザーが、誤って親課題側の同設定を変更することが頻発し、作業工数の管理が難しくなっているという報告がユーザー様の方からございました。
こちらにつきましては、「初期見積もり」フィールドの編集権限を制御できる機能を追加して欲しいという旨のリクエストを頂いております。
上記リクエストについては、 JRACLOUD-61737: As an admin I would like to set permission for users editing the original time estimate にて起票していただいておりますが、まだ実現されておりません。
この問題については、紐づいている子課題の「初期見積もり」フィールドの設定の合計値を親課題の同設定に自動的に反映させることで解消することが可能かと存じます。

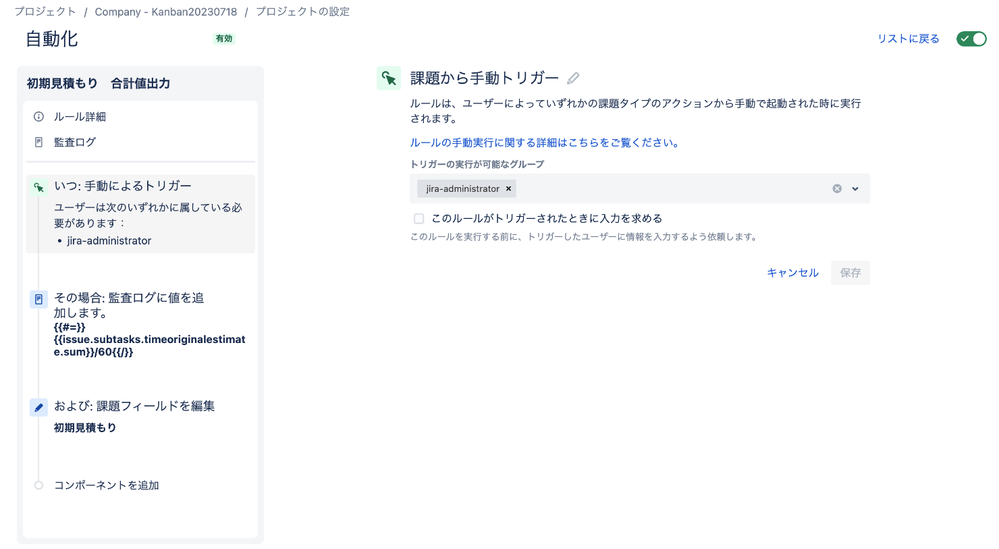

自動化ルールの設定例は下記と致します。
〜自動化ルールの設定例〜
トリガー:課題から手動トリガー
トリガーの実行が可能なグループをご選択ください。
今回の例では「jira-administrator」グループといたします。
アクション:課題の編集
「初期見積もり」フィールドに下記スマートバリューをご設定ください。
{{#=}}{{issue.subtasks.timeoriginalestimate.sum}}/60{{/}}
なお、Automationルール2番目の監査ログに対する出力は、必須ではございませんので任意でご設定ください。
Takeshi Muramatsu
